【圖為大健康醫藥產業園B區項目一期效果圖】
黔東南州交旅集團下屬黔東南州交旅城市投資開發有限公司作為建設主體實施的黔東南州粵黔大健康醫藥產業園(B區)項目一期,項目位于黔東南州從江縣洛貫經濟開發區。自開工以來,黔東南州交旅集團奮力搶抓新國發2號文件,省委、省政府支持民族地區高質量發展、支持黔東南打造對接融入粵港澳大灣區“橋頭堡”等重大政策機遇,積極投身“橋頭堡”建設,科學組織、精心部署,加快推動重大項目建設。面對工期緊迫、任務繁重、交叉作業等多重挑戰,黔東南州交旅集團及項目各參建單位堅持抓進度、保質量、重安全,全力以赴確保項目早日建成、早日見效。

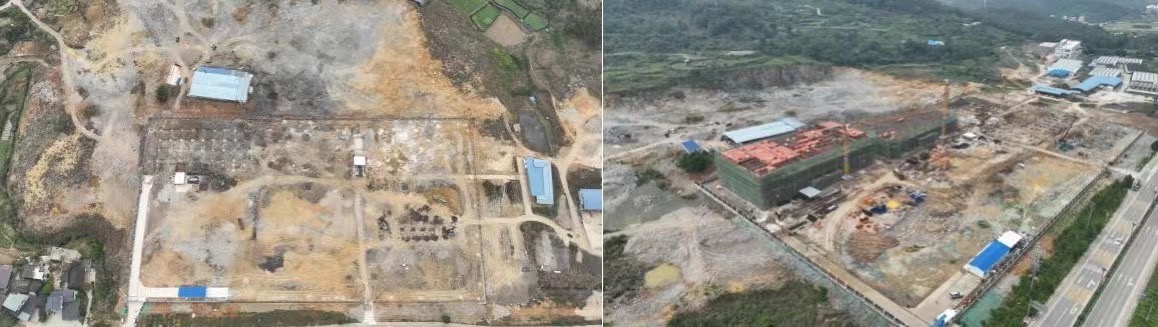

【圖為左一為7#、8#樓挖基坑;右圖7#、8#樓形象進度】
在進度管理方面,通過精心策劃和動態管理,不斷優化施工組織,遵循“籌備與施工并行,全線施工,多點開花”的原則。面對雨季施工難題,及時組織施工單位主動應對,制定詳細施工進度計劃。多次組織專題會議,深入研討項目建設進度,確立了“抓大放小,攻克難點,確保關鍵節點”的工作模式。在施工過程中,靈活運用“5+2”“白+黑”的工作方式,實現了人員、設備和物資的靈活調度與高效安排,確保了施工作業的連續性和穩控性。

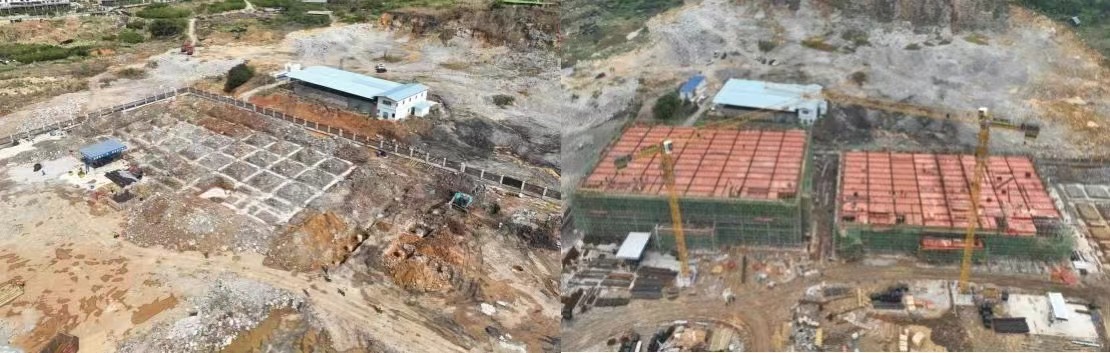

【圖為左一為7#樓填基坑;右圖7#樓形象進度】
在質量管理方面,嚴格實行施工“三檢”制度,確保工程項目安全、高效進行。通過制定詳細的檢查計劃和標準,及時發現并整改問題和隱患,確保施工項目的順利進行和高質量完成。
在安全管理方面,認真貫徹落實安全生產要求,壓實參建各方責任,嚴格落實全員安全生產責任制,健全“安全風險分級管控和事故隱患排查治理”雙重預防機制。對于涉險工程、高危作業等,提前對施工隊伍進行技術安全交底,并常態化開展監督檢查。同時,堅持“邊查邊改、以查促改”,實現風險精準管控,確保項目安全可控、質量合格、進度達標。

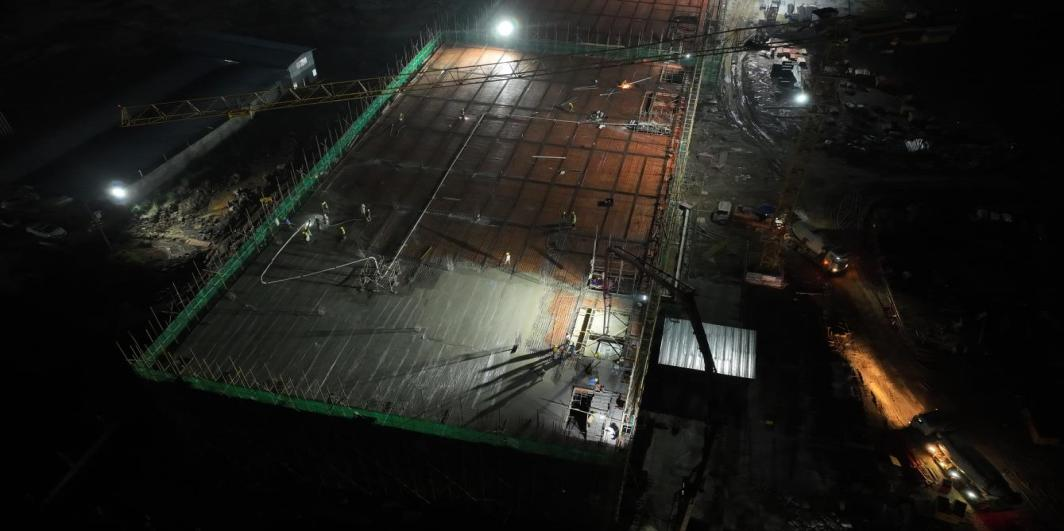

【圖為8#樓混凝土澆筑雙措施“地泵+天泵”同步施工】
截至2024年5月15日,項目已完成8#樓二層施工、7#樓一層施工、6#樓已完成地面層施工,正實施消防水池及配電房底板鋼筋安裝。目前前期各項手續均已完備,項目累計完成投資約3689萬。
該項目以融入粵港澳大灣區為目標,積極打造形象鮮明、開放共享、激發創造力的橋頭堡醫旅一體化示范區,涵蓋了成品檢測與實驗中心、研發檢驗區、生產廠房、綜合辦公樓、食堂與宿舍等配套設施。項目建成后,將進一步優化地區營商環境,吸引大灣區企業入駐投資,將政策紅利轉化為實實在在的發展動力,助推地區經濟高質量發展。
